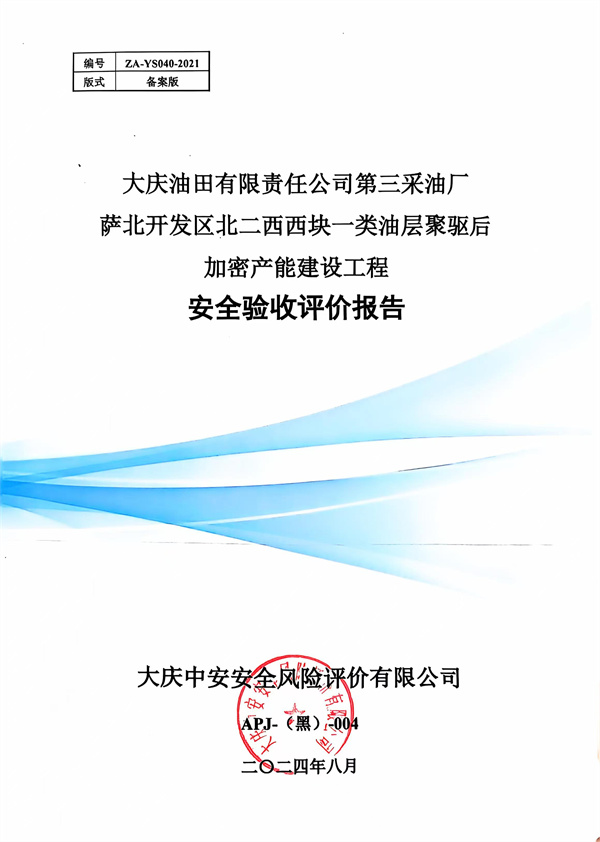

大慶油田有限責任公司第三采油廠薩北開發區北二西西塊一類油層聚驅后加密產能建設工程安全驗收評價報告
安全評價項目名稱 |
大慶油田有限責任公司第三采油廠薩北開發區北二西西塊一類油層聚驅后加密產能建設工程安全驗收評價報告 |
||||
被評價單位名稱 |
大慶油田有限責任公司第三采油廠 |
||||
評價類別 |
安全驗收評價 |
行業類別 |
陸地石油和天然氣開采業 |
||
建設性質 |
新建、擴建、改造工程 |
項目地點 |
黑龍江省大慶市薩爾圖區 |
||
建設規模 |
建設油水井220口,其中油井120口,注水井100口,建成產能3.94×104t/a。 |
||||
評價范圍 |

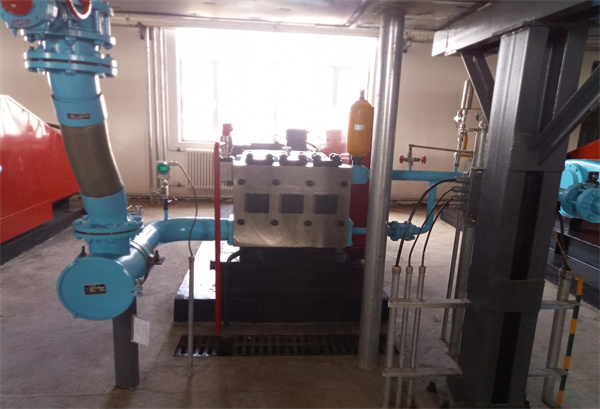

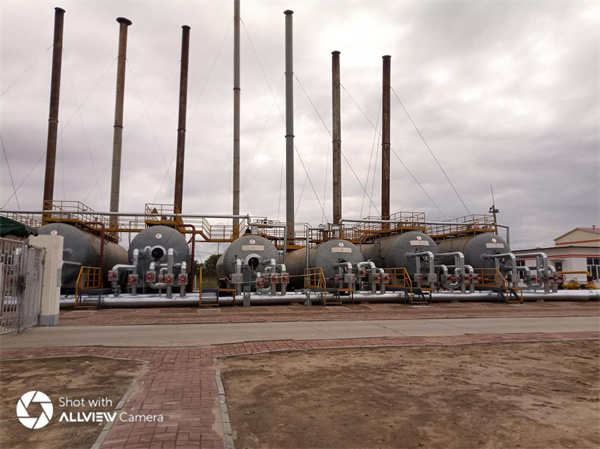

1)采油工程 新建油井120口,建成產能3.94×104t/a。 2)油氣集輸工程 (1)新建標準化橇裝計量間4座,2座20井式(17-13、17-14),2座16井式1801-15、1801-16),主要設備為計量分離器、閥組。 (2)擴建薩北1801號轉油站,新建3臺三相分離器,新建2座2000m3污水沉降罐及1座罐間閥室,新建(更新)各類機泵12臺,新建1座15m×15m回車場,在已建放空立管北側新建1座防滲排污池(2m×2m×1.5m)。 (3)擴建薩北17號轉油站,更新3臺聚驅外輸泵,新建1臺外輸流量計,更新3套加藥裝置(破乳劑、防垢劑),新建1套硫化物去除劑加藥裝置。新建1臺2.5MW機械式自動除垢加熱緩沖裝置。 (4)擴改建北十三脫水站,新建1臺供水流量計,新建1臺外輸污水流量計。更換2臺外輸污水泵(2#、3#泵)。原污水泵4臺調整為單泵對單站工藝。原供水泵3臺調整為單泵對單站工藝。 (5)新建單井集油摻水(熱洗)管道95.21km,規格Ф60×3.5mm、Ф60×4、Ф76×4.5、Ф89×4.5、Ф114×4.5、Ф168×5,材質為20無縫鋼管。 (6)新建外輸油管道共計6.78km。其中,薩北1801轉油放水站至北十三脫水站外輸油管線,長度3.49km,規格Ф168×5mm,材質為20無縫鋼管。薩北17號轉油站至北十三脫水站外輸油管道,長度1.36km,規格Ф273.1×6.4,材質為螺旋縫埋弧焊鋼管。更換北十三脫水站至北II-1脫水站外輸油管道,長度1.93km,規格Ф168×5mm,材質為20無縫鋼管。 3)配制、注水(入)工程 (1)新建聚驅注入井100口。 (2)擴改建北十四配制站,主要更換2套150m3/h分散裝置,新建密閉除塵上料裝置1套,新建1座100m3清水儲罐,更換2臺80m3/h外輸泵,新建2臺50m3/h外輸泵,新建2臺排污泵,新建2臺供水泵,擴建熟化罐4座,新建熟化罐平臺及閥室1座。 (3)改造北十三二元調配站,主要原位置更換低壓表活劑螺桿泵2臺,原位置更換高壓堿泵3臺。 (4)擴改建北十三注水站,主要更換2座1000m3儲水罐。 (5)擴改建1801注入站,主要新建2套PPG分散裝置,新建1套密閉除塵上料裝置,新建2臺20m3/h供水泵,新建2座50m3儲水罐,2臺50m3/h混合液轉輸泵。新建9臺7.6m3/h注入泵,新建1座50m3母液儲箱,新建1套污水提升裝置。新建十五井式橇裝配水間2座。 (6)擴改建17-1三元注入站,主要新建十五井式橇裝配水間1座,十一井式橇裝配水間2座。新建7臺注入泵,新建1座母液儲箱,新建1套污水提升裝置。新建高壓三元混合閥組44套。站外新建1座污水池。新建交聯劑儲罐2座,新建穩緩劑儲罐2座,新建交聯劑高壓柱塞泵2臺(運1備1),新建穩緩劑高壓柱塞泵2臺(運1備1),新建靜態混合器2套。新建交聯劑和穩緩劑卸車泵各2臺(運1備1)。 (7)新建聚合物母液管道3.5km,材質為鋼骨架塑料復合管。 (8)新建單井注入管道50.2km,規格Ф60×5mm和Ф76×6mm,材質為20#無縫鋼管,設計壓力16MPa。 (9)遷建占壓注水管道1.07km。 4)供水及采出水處理工程 (1)改造薩北2801污水站,更換2套污水回收裝置,更換2臺回收水泵,更換3臺升壓泵,更換2臺反沖洗水泵,更換3臺外輸水泵。 (2)新建污水外輸管道2.58km。其中薩北1801轉油放水站至北十三聚驅污水處理站外輸污水管線1.62km,新建北十三聚驅污水處理站至薩北2801污水站外輸污水管線0.96km。 (3)利舊薩北1801轉油放水站至北十三聚驅污水處理站外輸污水管線2235m。 5)公用工程及輔助生產設施 與上述工程配套的自動控制、防腐保溫、建(構)筑物、供配電、通信、采暖、通風、消防、道路等公用工程及輔助生產設施。 |
||||
項目投資 |
工程投資為25681萬元 |
||||
主要工藝 |
采油工藝、油氣集輸工藝、配制注入工藝、供水及采出水處理工藝。 |
||||
評價方法 |
安全檢查表、危險度、道化學火災爆炸指數法 |
||||
主要危險有害因素 |
該工程存在主要危險有害因素為:火災、爆炸、容器爆炸、機械傷害、物體打擊、觸電、高處墜落、中毒和窒息、淹溺、灼燙、其他傷害(噪聲振動)。 |
||||
重大危險源 |
薩北1801轉油放水站、薩北17號轉油站、北十三脫水站擴建后生產單元及儲存單元均未構成危險化學品重大危險源。 |
||||
評價結論 |

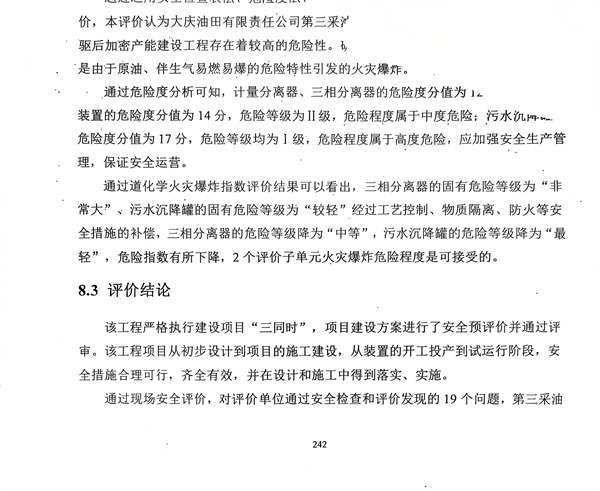

該工程嚴格執行建設項目“三同時”,項目建設方案進行了安全預評價并通過評審。該工程項目從初步設計到項目的施工建設,從裝置的開工投產到試運行階段,安全措施合理可行,齊全有效,并在設計和施工中得到落實、實施。 通過現場安全評價,對評價單位通過安全檢查和評價發現的19個問題,第三采油廠均能認真對待,積極整改,現已整改完成。 結論:大慶油田有限責任公司第三采油廠薩北開發區北二西西塊一類油層聚驅后加密產能建設工程安全設施符合“三同時”要求,試運行情況良好,安全生產管理有效,具備安全驗收的條件。 |
||||
安全評價項目組長 |
張春雨 |
技術負責人 |
楊志勇 |
||
評價報告編制人 |
胡志麗、黃雅婷 |
評價報告審核人 |
佟海波 |
||
過程控制負責人 |
何金 |
|
|
||
參與評價工作的安全評價師 |
張春雨、黃雅婷、胡志麗、楊 巖、宋 偉 |
||||
參與評價工作的注冊安全工程師 |
楊 巖、宋 偉 |
||||
參與評價工作的技術專家 |
徐建慶 |
||||
到現場開展安全評價工作的人員名單 |
張春雨、胡志麗 |
||||
到現場開展安全評價工作的主要內容 |

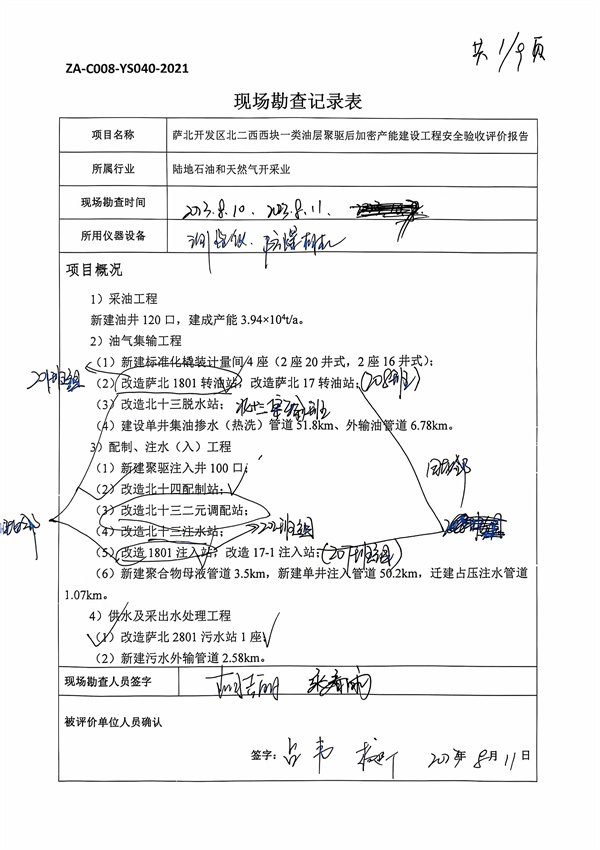

核實新建采油井場、計量間、改擴建站場周邊區域布置的符合性,新建集輸管線、注水管線路由走向是否合理。 |
||||
工作時間 |
2021年10月8日至2024年8月31日 |
||||
現場勘查時間 |

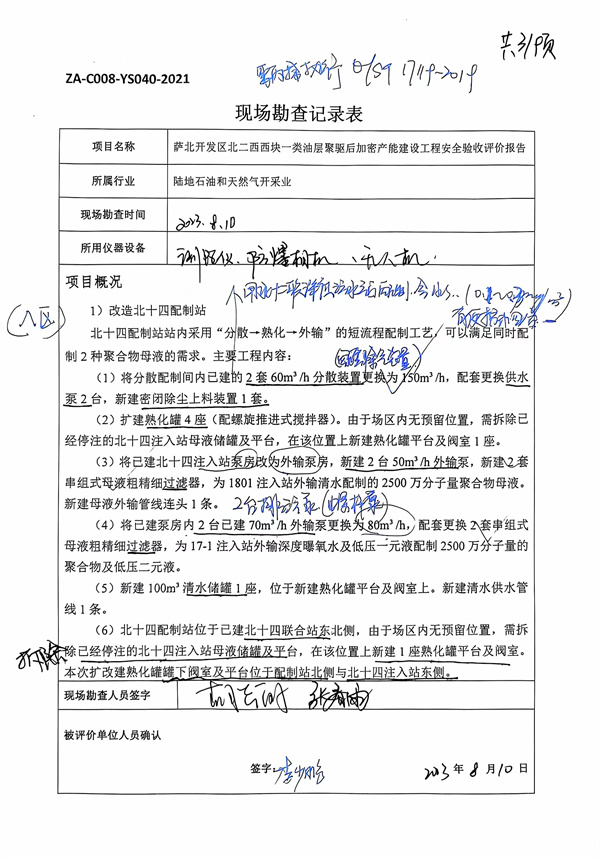

2023.8.10、2023.8.11、2023.10.7 |
評價報告提交時間 |
2024.8.31 |
||
